- Février 2026
- Douala
- Février 2026
- Douala
Le projet OFI-OLAM Phase 1, confié à CEO SARL, avait pour objectif le démantèlement complet des deux séchoirs industriels existants ainsi que de leurs équipements annexes, afin de préparer le site pour l’installation d’une nouvelle ligne de séchage plus performante. Les travaux se sont déroulés sur le site d’OFI-OLAM à Douala, Cameroun, du 10 février au 03 mars 2026, en respectant les exigences de sécurité, de qualité et de protection des équipements destinés à être réutilisés.
Un chantier préparé avec méthode
Avant toute intervention, les équipes de CEO SARL ont procédé à une analyse complète des installations afin d’établir une stratégie de démontage sécurisée.
Cette phase préparatoire comprenait notamment :
- les réunions quotidiennes de sécurité (Toolbox Meeting) ;
- l’identification des risques ;
- la mise en place des procédures HSE ;
la planification des levages ; - la préparation des moyens de manutention.
Tout au long du chantier, les représentants d’OFI ont participé aux réunions matinales afin d’assurer une parfaite coordination entre les équipes.
Démontage progressif des installations

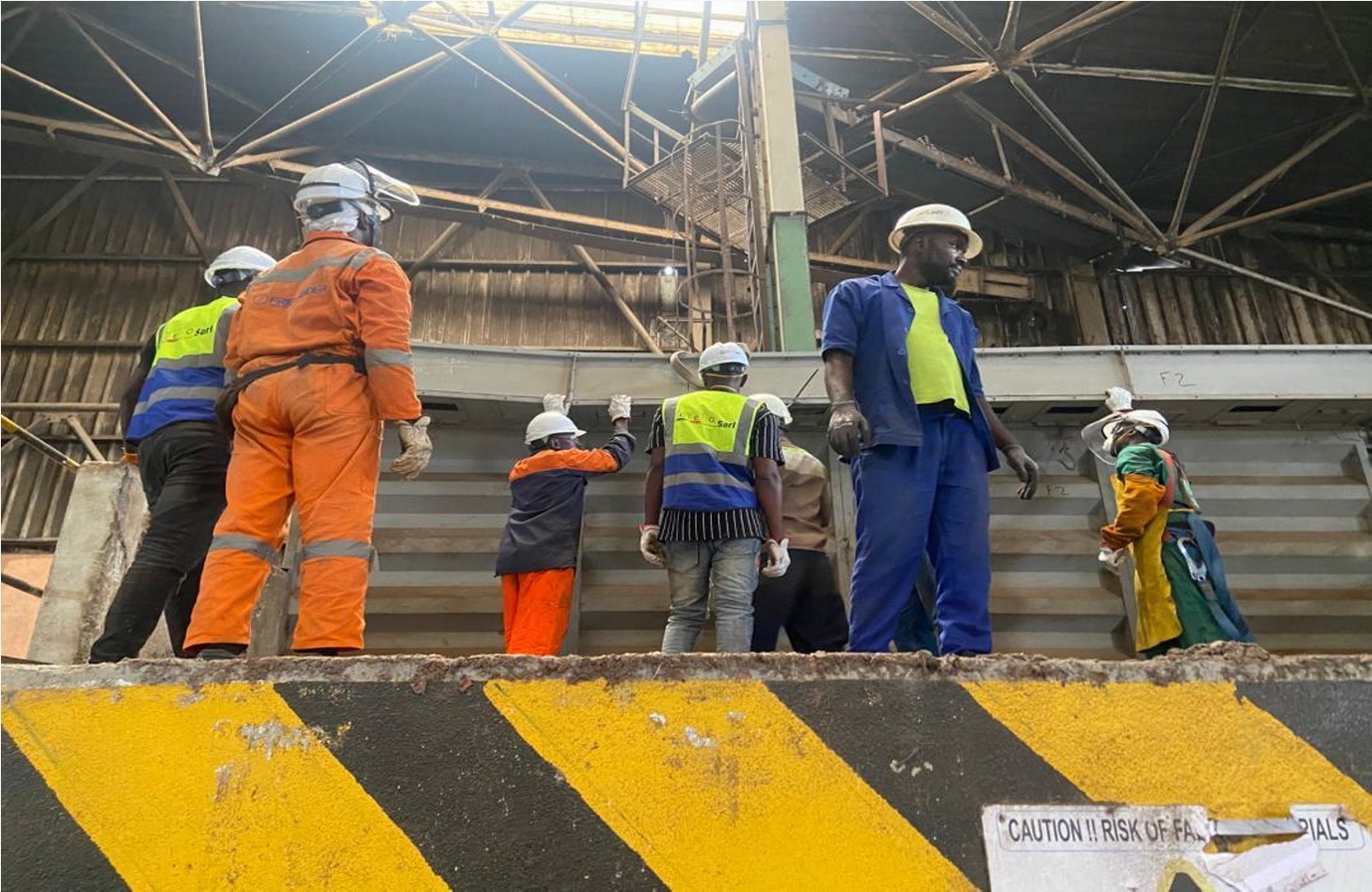

Le chantier s’est poursuivi par le démontage méthodique des équipements.
Les équipes ont retiré successivement :
- les passerelles,
- les escaliers,
- les plateformes,
- les structures métalliques,
- les équipements périphériques,
- les différents accessoires permettant d’accéder aux séchoirs.
Chaque élément était soigneusement identifié, démonté puis stocké afin d’éviter toute déformation ou détérioration avant son futur transport.
Déconstruction des grands séchoirs
L’opération la plus délicate concernait le démontage des deux grands séchoirs industriels.

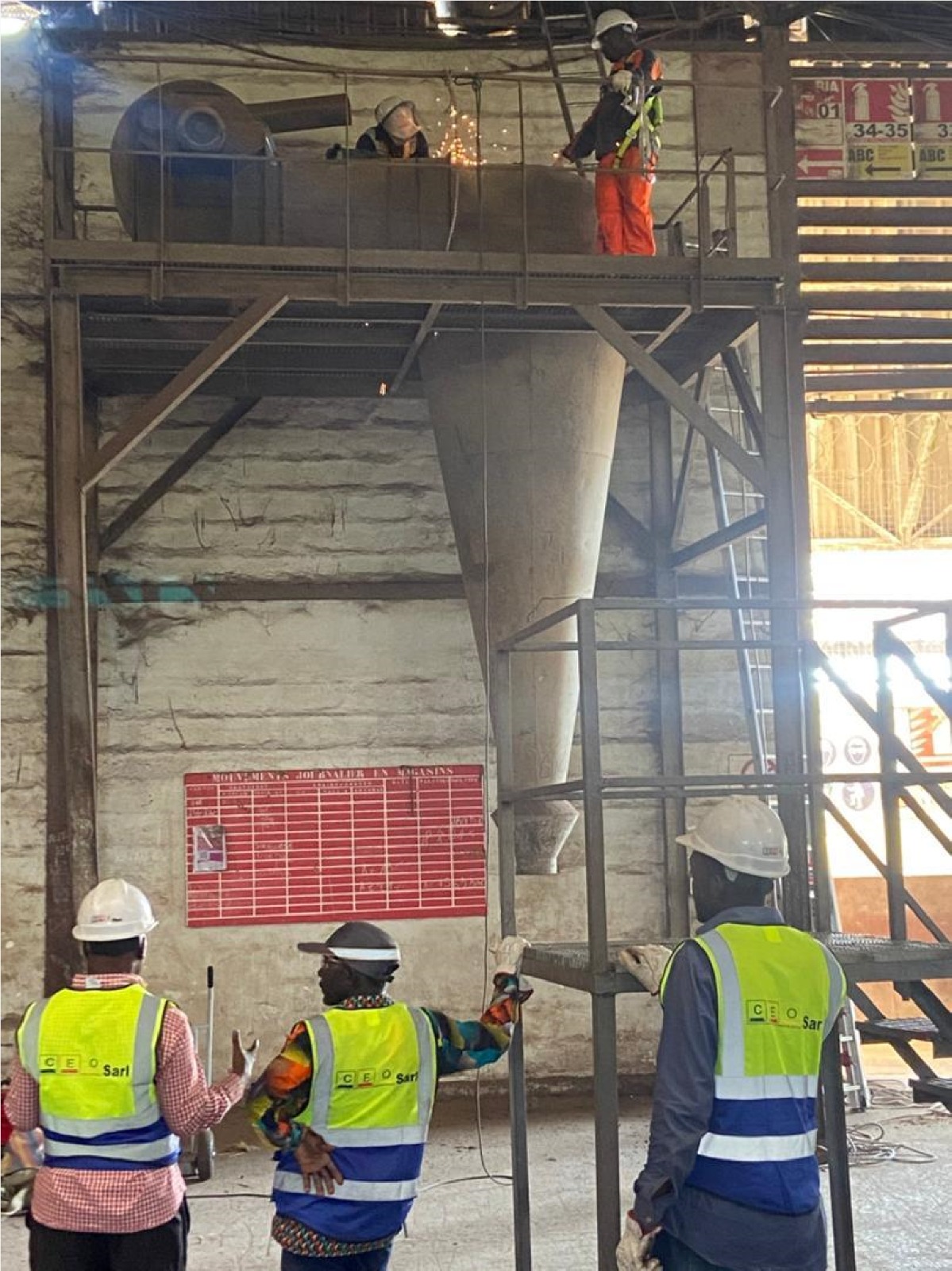

Compte tenu de leurs dimensions, les ingénieurs de CEO SARL ont choisi de découper les séchoirs en plusieurs sections afin de faciliter leur manutention tout en préservant leur intégrité.
Le premier grand séchoir a été divisé en quatre parties, qui ont ensuite été déplacées à l’aide des grues de l’entreprise.
Après le retrait complet du premier séchoir, les équipes ont procédé au démontage du second séchoir, découpé en trois sections, comprenant :
- la tête du séchoir ;
- la partie centrale ;
- la base.
Chaque élément a été levé, déplacé puis stocké conformément au plan de démontage établi.
Démontage des équipements auxiliaires
En parallèle des séchoirs, plusieurs équipements industriels ont également été démontés :
- les réservoirs (tanks),
- les bases d’escaliers,
- les structures porteuses,
- les supports métalliques.
Ces opérations ont permis de libérer progressivement la zone de travail tout en conservant les équipements dans un état compatible avec leur futur remontage.
Dépose des convoyeurs
Durant les derniers jours du chantier, les équipes ont entrepris le démontage des convoyeurs reliant les installations.
Deux convoyeurs principaux ont été retirés avec l’assistance d’engins de levage spécialisés.
Afin de permettre leur extraction sans endommager les structures, une légère modification temporaire du passage a été réalisée avant leur évacuation hors du site.
Nettoyage complet du site
Une fois tous les équipements démontés, les équipes de CEO SARL ont procédé :
- au retrait des derniers escaliers ;
- au nettoyage général du chantier ;
- à l’évacuation des déchets ;
- à la remise en état de la zone d’intervention.
Le site a ainsi été entièrement libéré et préparé pour accueillir la prochaine phase du projet.
Une performance réalisée en toute sécurité
L’un des principaux succès de cette Phase 1 réside dans le respect total des exigences HSE.
Pendant toute la durée du chantier :
- aucun accident de travail n’a été enregistré ;
- aucune perte humaine n’a été signalée ;
- les procédures de sécurité ont été appliquées quotidiennement ;
- les opérations de levage se sont déroulées conformément aux standards industriels.
Cette performance démontre le professionnalisme des équipes de CEO SARL et leur engagement permanent en matière de sécurité.
Un chantier livré avant les délais
Le projet, initialement prévu sur une durée plus importante, a été achevé plus rapidement que prévu, grâce à :
- une excellente organisation ;
- une planification rigoureuse ;
- une forte mobilisation des équipes ;
- une parfaite coordination avec le client OFI-OLAM.
Le chantier s’est officiellement déroulé du 10 février au 03 mars 2026, avec un taux d’exécution de 100 %.
Conclusion
La Phase 1 du projet OFI-OLAM constitue une référence majeure pour CEO SARL dans le domaine du démantèlement industriel.
En moins d’un mois, les équipes ont réussi à démonter intégralement les deux séchoirs industriels ainsi que leurs infrastructures associées, tout en assurant la préservation des équipements destinés au remontage futur. Grâce à une organisation exemplaire, au respect strict des normes HSE et à une collaboration étroite avec OFI-OLAM, le chantier a été livré dans les délais, sans incident ni accident.
Cette première phase marque le début d’un projet industriel d’envergure et témoigne du savoir-faire de CEO SARL en matière de démantèlement, manutention lourde et préparation d’installations industrielles complexes.
